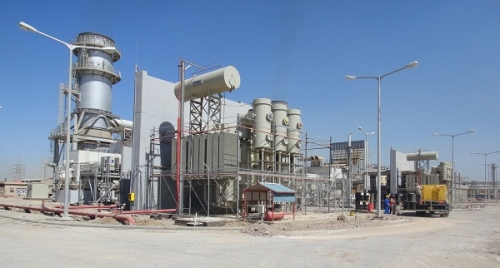

وذكر بيان لوزارة الكهرباء تلقت وكالة كل العراق [أين] نسخة منه ان "الملاكات الهندسية والفنية في محطة كهرباء النجيبية الحرارية انجزت وبالتعاون مع الشركة المنفذة من صيانة الوحدة الرابعة وإعادتها الى العمل بطاقة 70 ميكاواط وبمدة 60 يوما".
واضاف ان "العمل تضمن اصلاح الضرر الحاصل في مراحل الضغط، واجراء عملية الاستقامة على روتر المولد، واجراء عملية تحوير على المشاعل والمراجل، وتم ربطها بمنظومة الشبكة الوطنية".
